1月6日,国网重庆永川供电公司临江供电所员工钟运红、林波来到渝西水资源配置工程西干线临江加压站股鑫宝,对站内配电设备运行状态、线路连接情况开展专项用电安全检查,确保这座关键水利节点的电力供应稳定可靠。

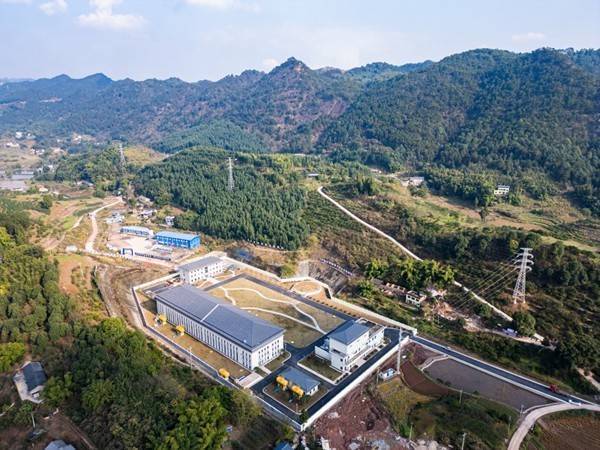

加压站航拍。国网重庆永川供电公司供图
渝西水资源配置工程是国家重大民生水利项目,旨在破解渝西地区水资源短缺困境,向渝西地区群众和工业客户供水。工程从长江抽水至江津金刚沱圣中水库后,经西干线永川临江加压站、双石泵站分级输送,助力改善永川等区域受水区河流生态环境用水,退还被挤占的农业灌溉用水。
“前期临江加压站由于线路过长导致电压降大,大型机组暂无法启用的问题……”提起该加压站的建设,钟运红打开了话匣子。“考虑到工程建设周期内的调试用电需求,国网重庆永川供电公司提前介入、主动对接,为项目量身定制临时过渡供电方案。”
原来,临江加压站位于永川区临江镇普安村保卫二社,规划建设110千伏专用站,配置两台4万千伏安主变(一主一备),采用220千伏城东变电站双电源出线股鑫宝,总容量达8万千伏安。
2025年7月,根据工程建设需求,该公司从35千伏临江变电站10千伏临丹线35号杆引出临时单电源,投运2870千伏安容量,保障了初期调试工作的顺利开展;同年12月初,接到项目大型抽水机组调试的紧急用电需求后,该公司快速响应,仅用20余天于12月25日顺利投运5330千伏安容量。

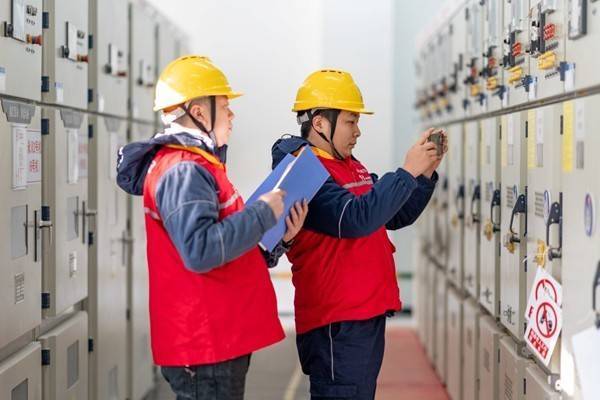

电力工人对用电设备进行安全检查。国网重庆永川供电公司供图
“我们主动与客户沟通协调,开展技术指导,协助优化用电方案,最终成功启用抽水机组,保障了当前调试阶段的用电需求。”为确保工程平稳运行,该公司全面核查临江加压站机组用电状态,确认供电系统无异常,于12月30日顺利保障全线贯通测试。
据了解,临江加压站110千伏专用站预计2026年正式投运。目前,该公司正与加压站同步推进相关准备工作,精准匹配专用站正式用电时序。针对工程抽水加压机组启动电流大、自备应急电源无法满足需求的特点,双方已提前确定双电源保障方案。

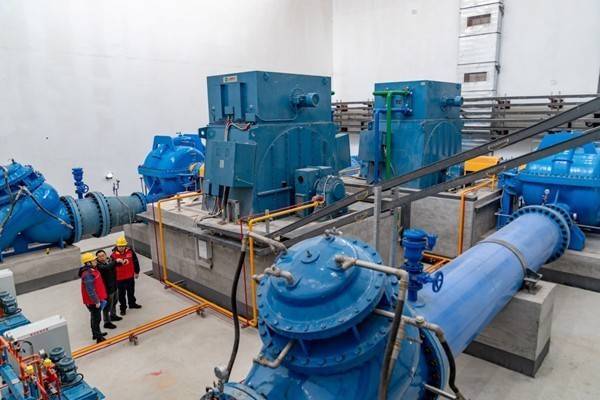

电力工人对用电情况进行分析记录。国网重庆永川供电公司供图
“渝西水资源配置工程全线贯通后将实现水库间的高效输水,电力服务将全程跟进,为工程提供全周期保障。”国网重庆永川供电公司营销部相关负责人表示。下一步,公司将持续常态化开展重大工程关键节点的用电检查股鑫宝,密切跟踪工程建设进度,以可靠电力赋能民生工程。(张婷婷、赖小龙)
